Symptoms / Intermittent Failure / Power Margin

1. 現場が感じる「最近よく止まる」は、設備単体の故障とは限らない

老朽設備が残る工場では、次のような現象が断続的に発生します。 再起動すると正常に戻るため、設備故障、操作ミス、通信異常、電源異常のどれなのか切り分けにくいことが特徴です。

  • 雷雨時や周辺事故の後だけ、PLCや産業用PCが再起動する。
  • 大型モーター、コンプレッサー、ヒーターの起動時に別ラインが停止する。
  • 夜間・休日だけ通信断や原因不明アラームが記録される。
  • 設備は動いているが、工程ログ、画像、測定データの一部が欠落する。
  • 設備増設後から停止が増えたが、元の設備には異常が見つからない。
  • 復電後に一部機器だけ再起動せず、手動復旧が必要になる。

これらは経年劣化だけでなく、配電経路の電圧降下、接点抵抗、負荷集中、起動電流、相不平衡、DC24V制御電源の保持不足、 瞬停・瞬低などが複合して発生する場合があります。

「古いから止まった」では、交換箇所も保護箇所も決まりません。停止直前の電源・制御・工程データから、最初の逸脱を探します。

Original Design / Added Loads / Reduced Tolerance

2. 老朽設備が止まりやすくなる本質は「古さ」より設計前提の変化

導入当時に十分な余裕があった設備でも、数十年の運用中に負荷、制御、通信、品質要求が変化します。 元の設備だけを見ても、現在の停止条件は説明できません。

負荷が追加される

モーター、ヒーター、インバータ、サーボ、ロボット、空調、計測器が同じ変圧器・分電盤へ追加される。

電源経路が劣化する

端子、接点、遮断器、ケーブル、変圧器の状態変化により、負荷時の電圧降下や発熱が増える。

停止に敏感な機器が増える

PLC、産業用PC、通信、センサー、画像装置は、短い電源異常でも再起動や通信断を起こすことがある。

停止後の損失が増える

工程ログ、トレーサビリティ、レシピ、認証、ネットワーク再接続が必要となり、電源事象より復旧時間が長くなる。

現在の工場は、古い生産設備に新しい制御・通信・計測を積み重ねた構成になりがちです。 したがって対策も、機械設備だけでなく、受変電、配電、制御電源、通信、データ保存を一つの経路として扱います。

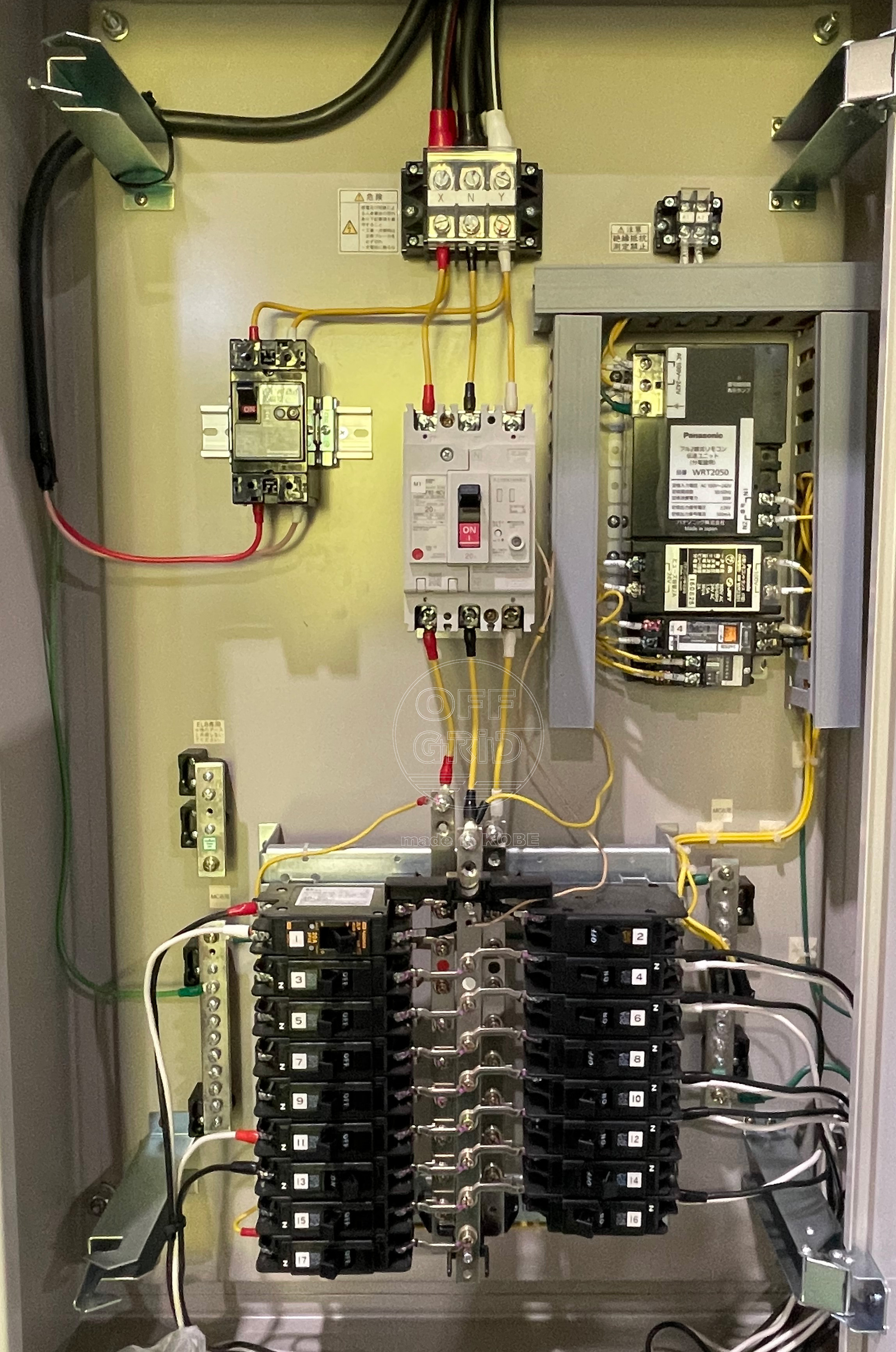

供給側から制御盤までを計測し、老朽設備の重要負荷を可搬型UPSで局所保護する構成例
工場全体を一度に更新せず、計測点と重要負荷を定めて段階的に改善する構成イメージ。

Measurement / Baseline / Replacement Decision

3. 設備更新の前に、正常時と停止時の一次データを残す

停止後だけ測定しても、異常値かどうか判断できない場合があります。 正常に生産している時の電圧、電流、電力、力率、周波数、温度、振動、DC24V、設備イベントをベースラインとして保存します。

供給側・受電点 → 変圧器一次側 → 変圧器二次側 → 分電盤・設備系統 → 制御盤AC入力 → DC24V・UPS → PLC・通信・計測

計測点 確認する項目 判断できること
供給側・受電点 電圧、電流、周波数、瞬低・停電時刻。 外部系統から到来した変動か。
変圧器一次側・二次側 相電圧、電流、力率、相不平衡、高調波、負荷率。 変圧器より上流か、構内負荷・二次側配電か。
分電盤・設備系統 系統別負荷、起動電流、最低電圧、温度。 負荷集中、接点、配線、起動時変動の影響。
制御盤・DC24V AC入力、DC出力、最低値、リップル、復帰時刻。 PLCやI/Oが停止する直前の制御電源状態。
PLC・通信・工程 アラーム、I/O、通信断、再起動、工程停止、ロット。 電源異常が設備・工程へ到達した順序。

一点だけの測定では、「電圧が下がった」ことしか分かりません。 上流と下流を同じ時刻で比較することで、更新すべき設備、追加すべき計測点、保護すべき負荷を分けられます。

一次データとは?|停止原因を再現し、電源対策と復旧判断を決める現場の証拠

Root Cause / First Deviation / Reproduction Point

4. 「最初に逸脱した点」を見つけ、更新・修繕・保護を分ける

電源、PLC、インバータ、通信、工程ログの時計を合わせ、停止前後を一つのタイムラインに並べます。 正常時のベースラインから最初に外れた値やイベントが、対策を決める再現ポイントです。

更新・修繕

絶縁不良、焼損、過熱、腐食、遮断器異常、容量不足など、安全性・健全性に関わる問題。

配電・運用改善

負荷集中、同時起動、相不平衡、配線経路、設定、保守周期、復電順序の問題。

局所保護

短時間の瞬停・瞬低で停止するPLC、通信、計測、産業用PCなど、重要負荷の耐性不足。

UPSで劣化設備を隠すのではなく、設備として直す部分と、電源品質から守る部分を分けることが重要です。

Smart Meter / Long-term Monitoring / Evidence

5. スマートメーターは「交換時期」ではなく「改善箇所」を特定する

定期点検は重要ですが、断続的な瞬低、起動時の電圧降下、夜間の負荷変動は、点検時間中に再現しないことがあります。 継続計測によって、設備が止まった時刻と電源状態を後から照合できるようにします。

平常時に蓄積する

  • 系統別の電圧、電流、電力、力率、周波数。
  • 設備起動・停止時の負荷変化。
  • 曜日、時間帯、季節による変動。
  • 正常運転時のベースライン。

異常時に比較する

  • 停止直前にどの値が最初に逸脱したか。
  • 供給側と変圧器二次側のどちらに変動があったか。
  • 特定負荷の起動と停止事象が一致するか。
  • 対策後に同じ条件で改善したか。

継続計測によって、老朽設備への不安を「古いから危険」という抽象論から、 具体的な系統、負荷条件、停止影響、改善効果へ変えられます。

瞬低・瞬停はなぜ増えたのか?|一次データが証明する電源品質

Portable UPS / 0ms / Critical Loads

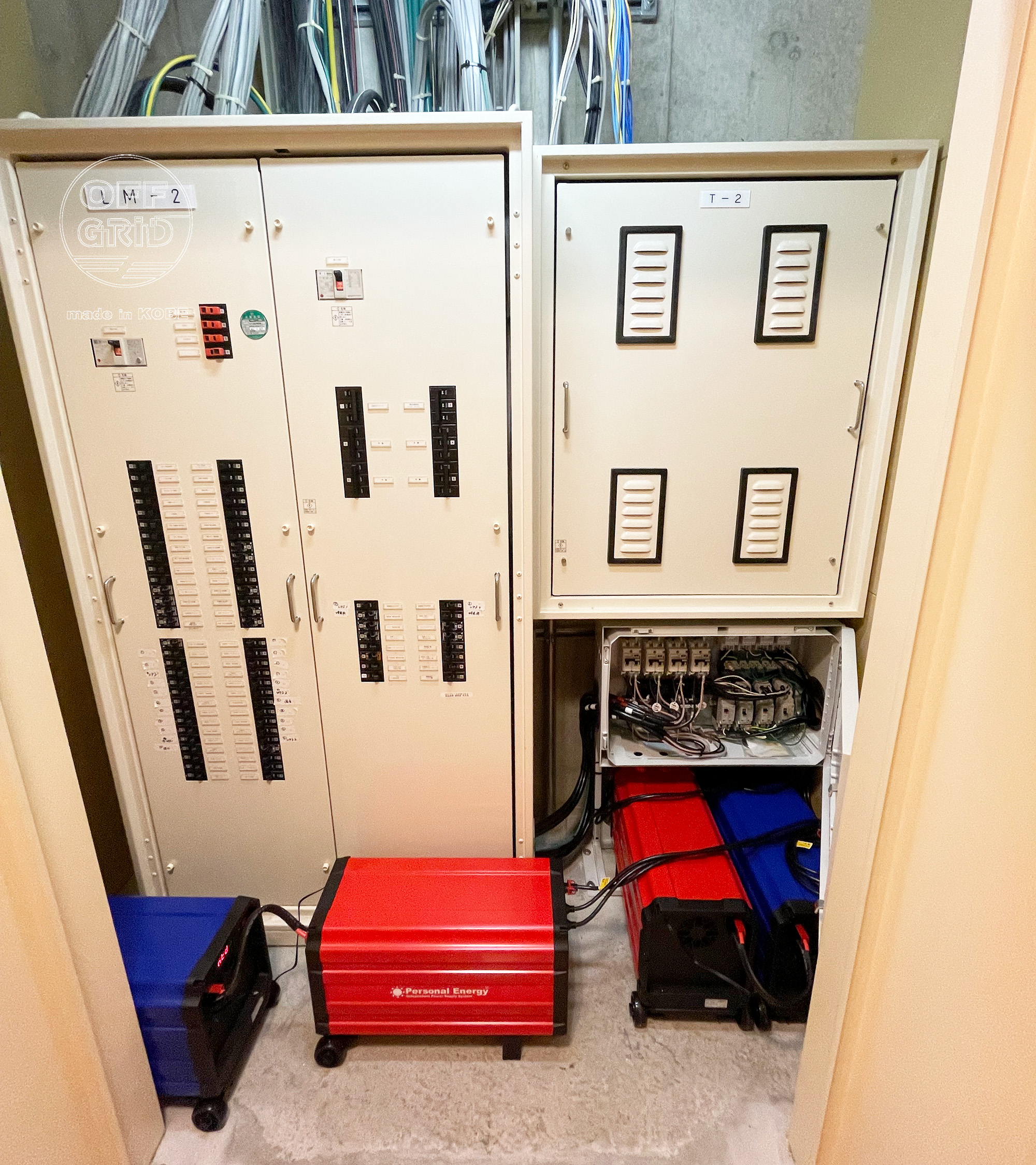

6. 可搬型UPSで「工場全体」ではなく重要負荷を無瞬断化する

受電設備や配電幹線の更新には、設計、工事、停電調整が必要です。 その間も稼働を続ける必要がある場合、停止影響の大きい重要負荷を選び、局所的に無瞬断化します。

優先保護する負荷

  • PLC、I/O、制御盤のDC24V電源。
  • 産業用PC、HMI、データロガー。
  • ONU、ルーター、スイッチ、無線機器。
  • スマートメーター、時刻同期、監視装置。
  • 再起動・原点復帰に時間を要する重要設備。

設計時に確認すること

  • 定常電力と起動・突入電力。
  • 無瞬断が必要な機器の許容切替時間。
  • 単相・三相、電圧、接地、漏電保護。
  • インバータ・モーター負荷との適合。
  • 必要保持時間と停電中の運用手順。

可搬型UPSの価値は、大きな電池を置くことではなく、更新工事を待てない重要負荷へ無瞬断の電源品質を移動できることです。

情報システムの可用性は電源で止まる|ISMS・SPOF対策と無瞬断の可搬型UPS

DX / Digital Twin / Data Continuity

7. DX・デジタルツインの前提は、途切れない一次データである

AI故障予知やデジタルツインは、現場から連続して取得されるデータを前提にします。 異常が起きた瞬間に計測器、通信、サーバーが停止すると、最も必要な区間が欠落します。

欠落する

異常直前の電流、振動、温度、I/O、映像が残らない。

学習できない

正常から異常へ移る過程がなく、故障予知モデルの検証が難しくなる。

改善できない

対策前後を同じ指標で比較できず、設備投資の効果を説明できない。

老朽設備をDXへ接続する前に、計測器、通信機器、時刻同期、データ保存の電源を確認します。 データ基盤が電源異常と同時に停止する構成では、異常解析と予知保全の前提が成立しません。

Stabilize / Protect / Renew

8. 全更新まで待たない、3段階の電源安定化

Phase 1

測定と安全修繕

単線結線図、設備台帳、停止履歴を整理し、電源品質と温度を測定します。過熱、緩み、腐食、絶縁不良、容量不足など、安全上の問題を先に修繕します。

Phase 2

負荷整理と局所保護

同時起動の見直し、負荷分散、回路分離、制御電源更新を行い、重要なPLC、通信、計測、産業用PCへ無瞬断の可搬型UPSを適用します。

Phase 3

計画更新と標準化

計測結果、停止損失、保守部品、設備寿命を基に、変圧器、分電盤、幹線、制御盤、設備本体を計画更新します。新設ラインにも計測点と無瞬断負荷の基準を組み込みます。

老朽設備を使い続ける判断と、更新する判断のどちらにも、一次データが必要です。

Pilot / Before-After / Expansion

9. 1系統から試し、同じ指標で効果を確認する

最初から全工場へ展開する必要はありません。停止影響が大きく、原因を比較しやすい一つの系統を選びます。

  1. 対象を決める:停止頻度、復旧時間、品質・出荷への影響が大きい設備を選ぶ。
  2. ベースラインを取る:平常時、起動時、停止時の電源・制御・工程ログを保存する。
  3. 原因を分ける:修繕、負荷分散、制御電源、UPS保護のどれが必要か判断する。
  4. 対策する:安全修繕を先行し、重要負荷を局所的に無瞬断化する。
  5. 再計測する:同じ計測点、同じ運転条件、同じ指標で対策前後を比較する。
  6. 横展開する:効果と残存リスクを記録し、次の系統へ適用する。

測る → 弱点を特定する → 修繕・保護する → 再計測する → 更新計画へ反映する

Safety Boundary / Limitations / Engineering Judgment

10. 可搬型UPSは、老朽設備の安全問題を延命する装置ではない

電源安定化と設備健全性は別の課題です。次の問題がある場合、UPS設置より先に、有資格者による点検、修繕、交換、停止判断が必要です。

  • 絶縁抵抗の低下、漏電、地絡、焼損、異臭、異常発熱。
  • 端子の緩み、腐食、変色、遮断器や接触器の異常。
  • 変圧器、幹線、分電盤の過負荷や容量不足。
  • 保護協調、接地、漏電保護が成立していない。
  • 保守部品がなく、安全機能を維持できない。
  • 設備メーカーが継続使用を認めていない。

可搬型UPSは、健全な負荷に対して電源品質と継続性を確保する手段です。 劣化した設備を見えなくしたり、保護装置を迂回したりする用途には使用しません。

Assessment / Priority / Modernization Plan

11. 老朽設備の電源安定化チェックリスト

1. 単線結線図と設備台帳が現状と一致しているか

増設、移設、仮設配線、分岐、負荷容量を現場と照合します。

2. 停止時刻を秒単位で比較できるか

電力、PLC、通信、工程、映像の時刻を合わせます。

3. 供給側と変圧器二次側を比較できるか

上流事象か構内事象かを切り分けられる計測点を設けます。

4. 制御盤AC入力とDC24Vを確認しているか

PLC停止の直前に制御電源がどこまで低下したか確認します。

5. 止めてはならない負荷を選定しているか

全負荷ではなく、工程、品質、通信、データ保存への影響で優先順位を決めます。

6. 安全修繕とUPS保護を分けているか

劣化・過負荷は修繕し、短時間の電源異常に弱い重要負荷を保護します。

7. 対策前後を同じ指標で比較しているか

停止回数だけでなく、ログ欠落、復旧時間、仕掛品、品質確認、手作業を比較します。

Conclusion / Evidence-based Modernization

12. まとめ:老朽設備は、電源から段階的に改善できる

老朽設備が残る工場で必要なのは、「古いから全て交換する」か「まだ動くから何もしない」かの二択ではありません。 供給側から設備末端までを測り、正常時と停止時を比較し、安全上の問題、負荷構成の問題、電源耐性の問題を分けます。

スマートメーターは、停止条件と改善箇所を特定するための一次データを残します。 可搬型UPSは、更新を待てない重要な制御、通信、計測、データ保存へ無瞬断の電源を移動します。

「止まらない工場」とは、全ての障害を消す工場ではありません。 弱点を測り、重要機能を守り、止まった場合も原因と復旧条件を再現し、計画的に更新できる工場です。
